Понад 70% готовності: як Вінниця готує систему теплопостачання до зими

У Вінниці триває підготовка до опалювального сезону 2025–2026 років. Станом на 16 липня КП «Вінницяміськтеплоенерго» виконало понад 72% запланованих робіт: уже відремонтовано більшість котелень і теплових пунктів, а також триває модернізація мереж та підготовка об’єктів до роботи взимку.

Про це пише Місто з посиланням на сайт Вінницької міської ради.

Загалом це підприємство забезпечує теплом та гарячою водою понад 95 тисяч споживачів. Це 1210 багатоквартирних будинків, 53 садочки, 38 загальноосвітніх закладів та 15 лікарень.

«Сьогодні підприємство проводить комплексну роботу, щоб усі наші споживачі взимку були з теплом та гарячою водою. З урахуванням викликів, які нині маємо у зв’язку з ворожими атаками на енергетику країни, працюємо над тим, щоб забезпечити всі котельні альтернативними джерелами живлення, що дозволять посилити стійкість системи теплопостачання міста», — зазначає генеральний директор КП ВМР «Вінницяміськтеплоенерго» Максим Білик.

Крім того, наразі працівники «Вінницяміськтеплоенерго» вже відремонтували 31 із 48 котелень, 37 із 49 центральних теплових пунктів, 336 індивідуальних теплових пунктів та 1094 теплові камери із 1399.

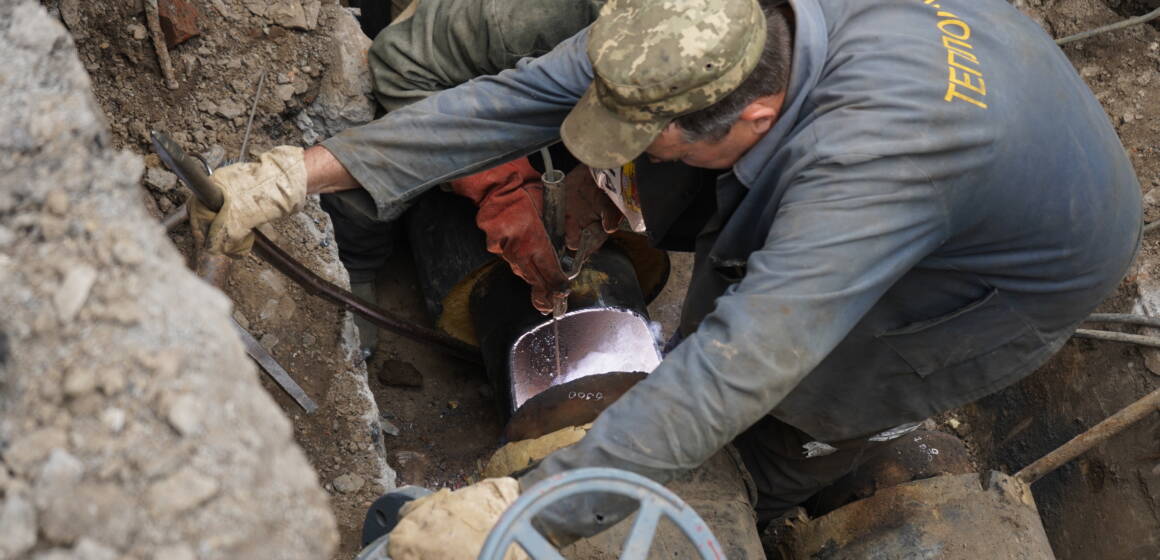

На підприємстві продовжують ремонтно-профілактичні роботи на котельнях, у теплових пунктах та теплових камерах. Тут проводять зварювальні роботи, заміну й ремонт насосного обладнання та запірної арматури, а також повірку приладів обліку теплової енергії, природного газу, електроенергії, холодної води тощо. Також триває реконструкція тепломереж і мереж гарячого водопостачання.

Також фахівці провели гідравлічні випробування 153,4 км мереж із 171,5 км. Ці роботи спрямовані на оцінку надійності тепломережі та виявлення слабких місць. Під час проведення випробувань гаряче водопостачання від відповідної котельні призупиняється. Трубопроводи заповнюються холодною водою під підвищеним тиском. Падіння тиску на манометрах вказує на витік. Наступним етапом є повне візуальне обстеження мережі для локалізації пошкодження.

Як зазначають на підприємстві, всі роботи виконуються згідно з графіком і планують завершити наприкінці вересня – на початку жовтня.

Читайте також: Щоб урятувати життя: патрульні супроводили лікаря на термінову операцію до Вінниці
