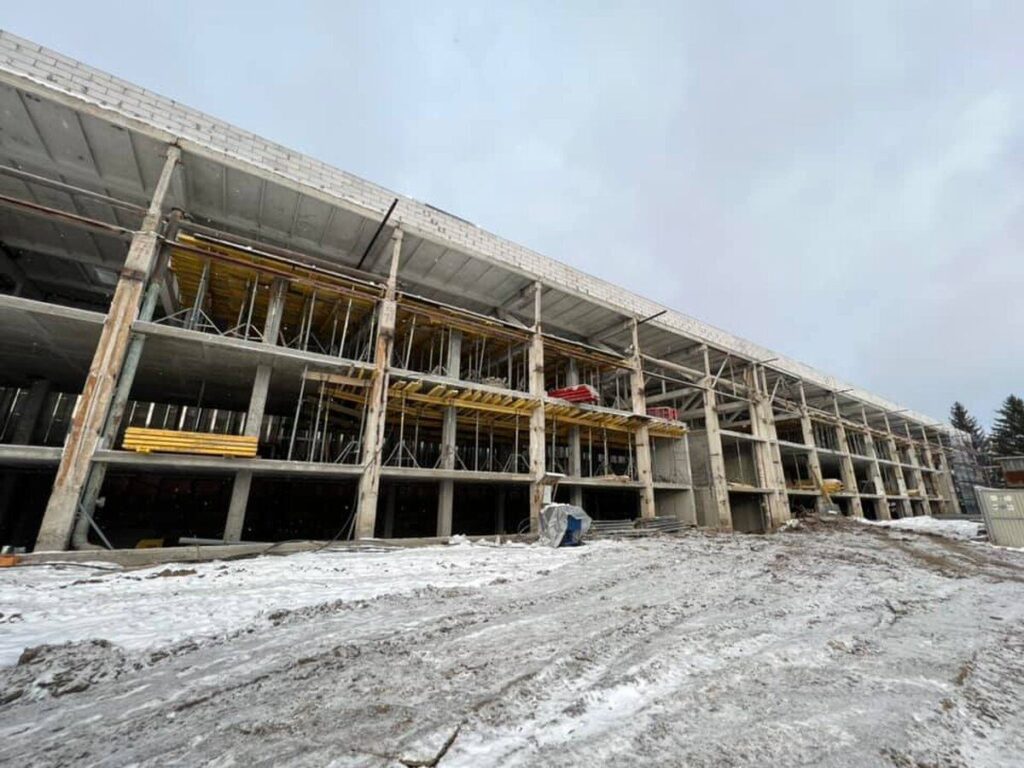

Роботи  в Інноваційно-технологічному парку “Кристал” активно продовжуються

 Не зважаючи на сніг та морози, продовжуються роботи аби вже у 2022 році ввести у експлуатацію приміщення “літери Б” Інноваційно-технологічного парку “Кристал”!

Про це повідомляє Вінницький муніципальний центр інновацій.

На даний час проведено:

–  повний демонтаж залишків підлог та технологічного обладнання;

–  демонтаж стінових панелей;

– роботи по підсиленню суміжних стін методом встановлення шпунтового ряду з використанням гвинтових паль;

– демонтаж старої покрівлі;

– демонтаж будівель Літери В та Г;

– в рамках робіт по покрівлі виконано роботи по влаштування парозахисту, парапетів з газоблоків та ремонт монолітного перекриття окремими місцями, влаштована похилоутворююча стяжка з полістиролбетону, влаштовано  утеплювач, стяжки, покрівельна мембрана з улаштуванням примикань, встановлено каркаси зенітних ліхтарів, встановили зенітні ліхтарі;

– частковий монтаж системи відведення дощових вод;

– вибірку та зворотню засипку ґрунту для влаштування стовпчастих фундаментів для влаштування триповерхового каркасу з антресольним поверхом всередині об’єкта реконструкції;

– роботи по влаштуванню стовбчастих фундаментів;

– роботи по влаштувуванню триповерхового каркасу в середині об’єкта;

– закінчені  роботи по прокладанню зовнішньої мережі теплопостачання;

– виконуються роботи по влаштуванню внутрішніх мереж каналізації;

– виконуються роботи по прокладанню зовнішніх мереж води та каналізації;

– монтаж технологічних майданчиків на покрівлі під вентиляційне обладнання та обладнання для кондиціонування.

До кінця зими заплановано:

– виконати роботи по влаштуванню бетонної підготовки підлог, підпірної стіни в середині будівлі, фундаментів під перегородки першого поверху, сходових маршів;

– виконати монтаж фасадної системи з модульних склопакетів на 80%;

– розпочати монтаж вентиляційного та кондиціонувального обладнання;

– закінчити прокладання зовнішньої мережі каналізації через вулицю 600-річчя;

– виконати роботи по облицюванню стіни між об’єктом та гіпермаркетом «Грош» з HPL панелей;

– виконати перегородки другого поверху та розпочати перегородки першого поверху.
